REFECTION DE L'ETANCHEITE
de la dalle-terrasse et extension des locaux sanitaires de la capitainerie
![]() |
![]() |
![]() |
25

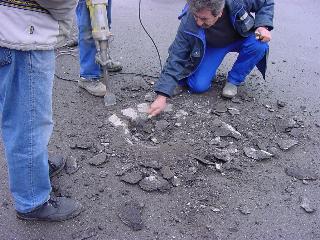

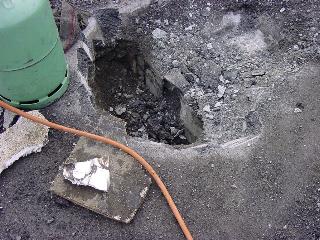

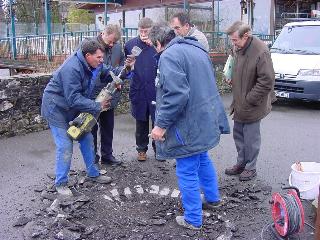

février 2002 Expertise sur les raisons des fuites à la Capitainerie
et responsabilités |
||
![]() |
![]() |
![]() |

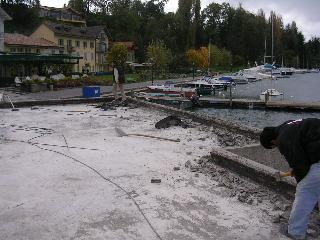

Notes
des remarques par les experts |
||
REFECTION
DE L'ETANCHEITE DE LA DALLE-TERRASSE |
||
![]() |
![]() |
![]() |

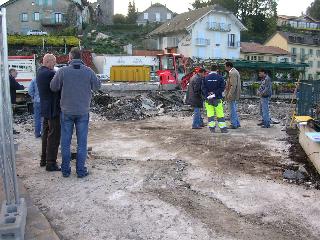

24

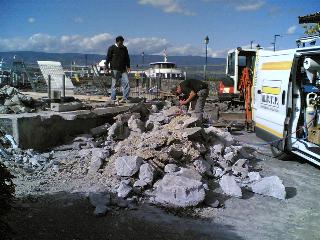

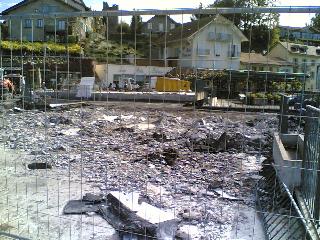

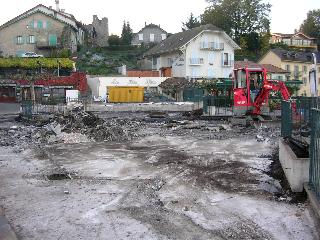

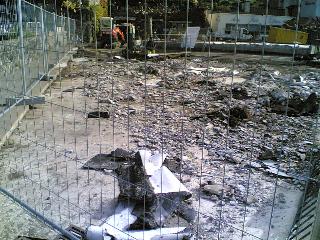

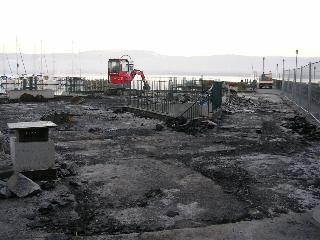

octobre 2006 début des travaux sur le toit de la capitainerie |
||

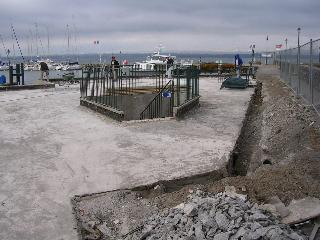

Le
26 octobre 2006 C'est parti |
||
Le
26 octobre 2006 Début des travaux d'extension des locaux sanitaires
à la Capitainerie (travaux jumelés avec la restauration
du toit de la capitainerie) |
||
Le

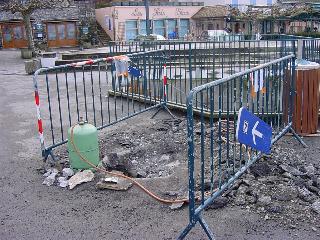

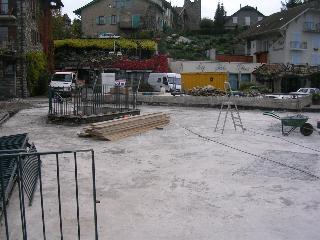

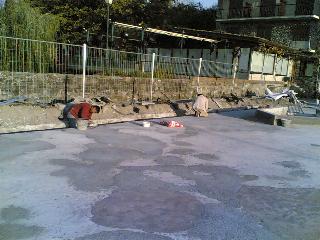

30 octobre Enlèvement des Gardes-corps Face au Port |
||
Le
2 novembre rehausse des gardes-corps sur la capitainerie |
||
![]() |
![]() |
|
Le

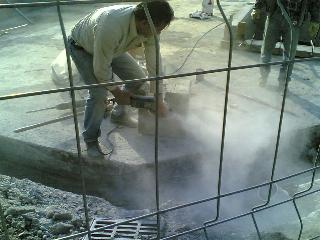

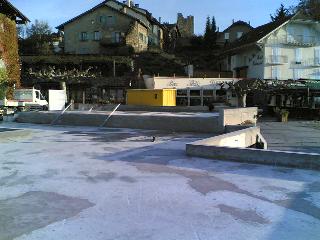

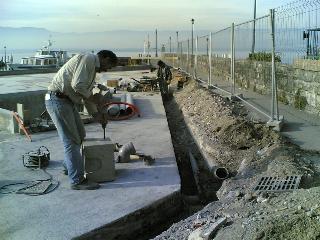

6 novembre |
||
![]() |
![]() |
![]() |

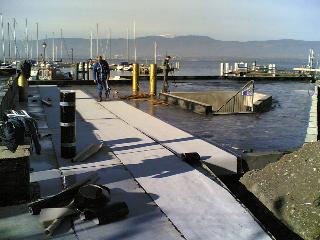

Le

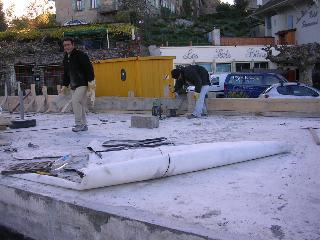

7 novembre ajustement et mise en place du fluviale |
||
Le

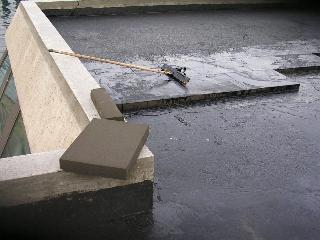

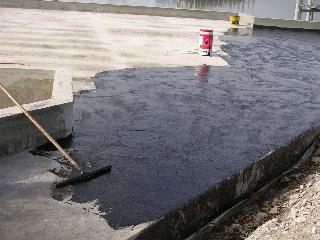

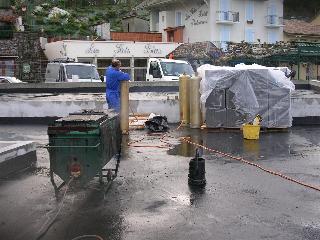

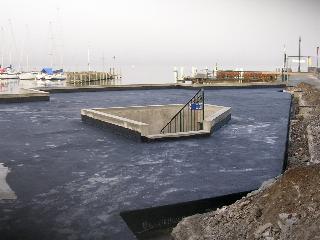

15 novembre première opération étalage de goudron
sur la terrasse |
||

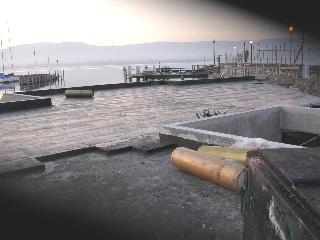

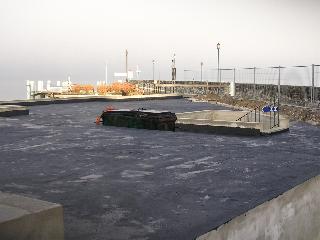

Le16
novembre Fin de l'étalage du goudron |
||
le

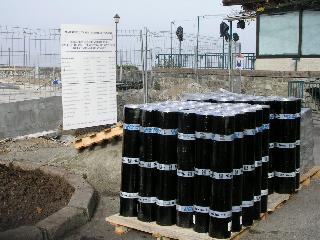

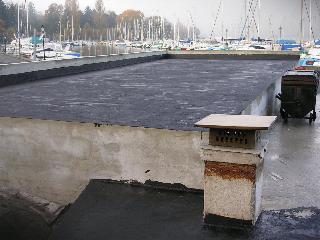

23 Novembre Pose de plaques bitumées recouvertes d'une fine couche
de bitume |
||
![]() |
![]() |
|
Le

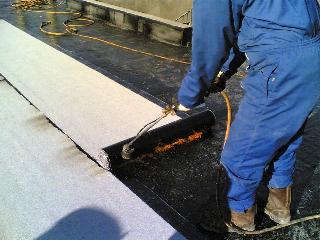

7 décembre 3ème couche étendre des rouleaux d'étanchéités
enduits goudron |
||
![]() |
![]() |
![]() |
Le
16 décembre Dernière couche de bitume |
||
![]() |
![]() |
![]() |
Le

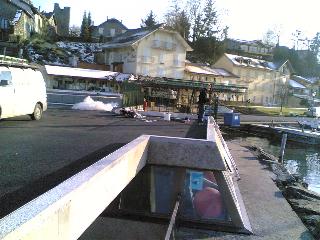

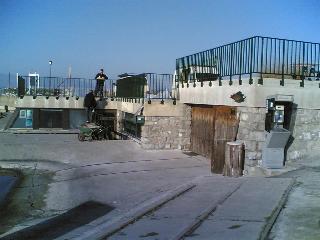

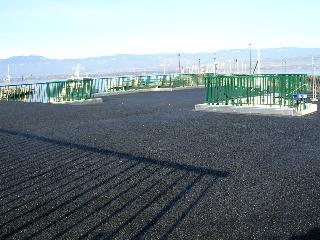

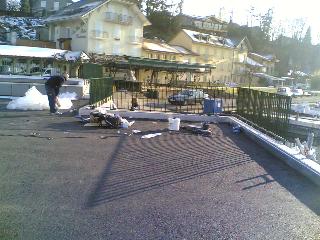

30 janvier 2007 Pose des Gardes-corps

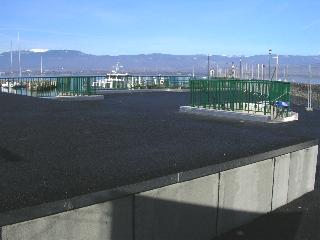

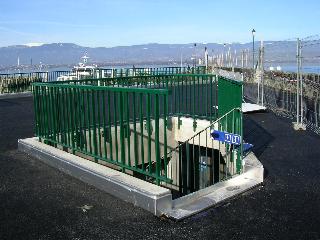

Face au Port |
||
Le
9 février les gardes corps sont posés |
||
![]() |
![]() |
![]() |
Le

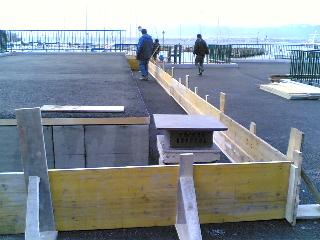

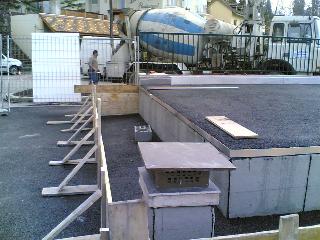

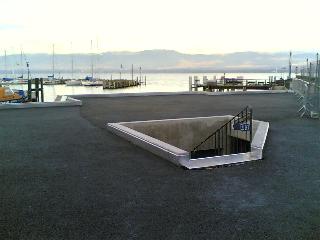

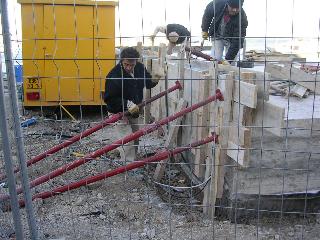

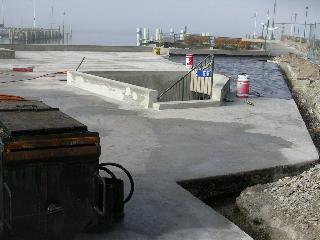

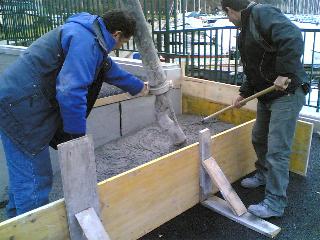

13 février on coule la 1èr marche du podium |
||
![]() |
![]() |
![]() |
Le

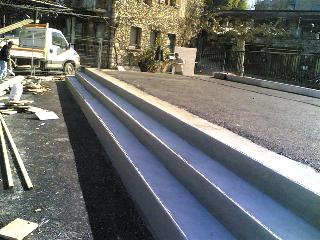

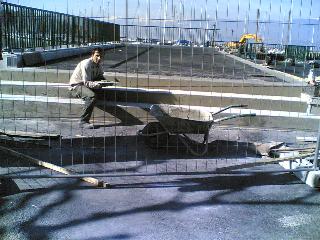

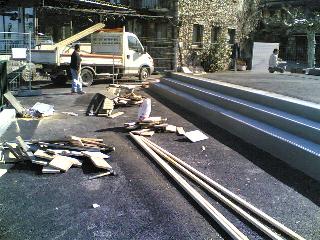

16 février Finition et décoffrage des marches |
||
EXTENSION
DES LOCAUX SANITAIRES DE LA CAPITAINERIE |
||
Le

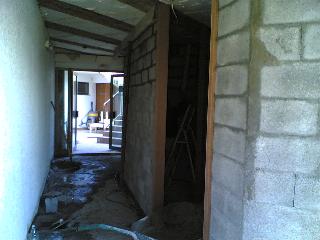

26 octobre 2006 Début des travaux d'extension des locaux sanitaires
à la Capitainerie (travaux jumelés avec la restauration
du toit de la capitainerie) |
||
le

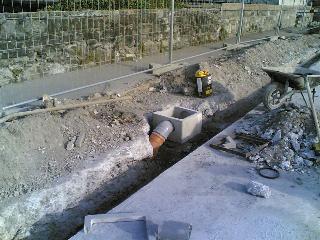

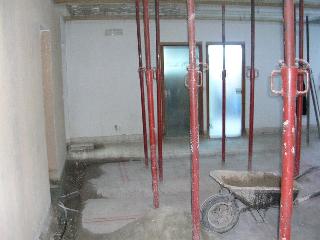

2 novembre préparation des écoulements des douches et toilettes
dans le local sanitaire |
||
![]() |
![]() |
![]() |
Le

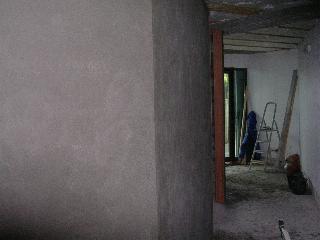

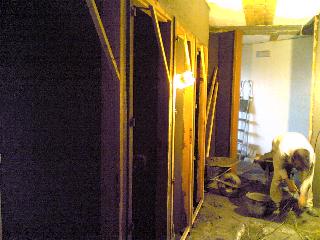

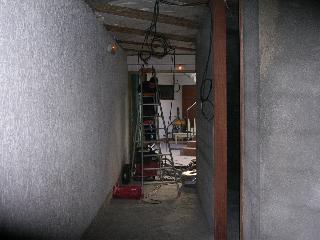

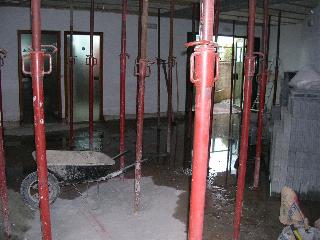

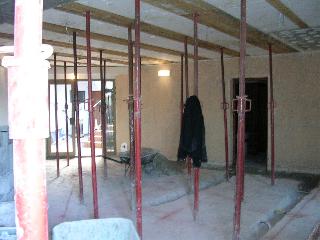

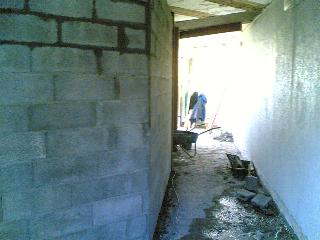

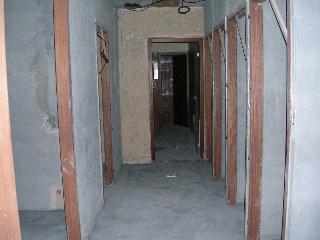

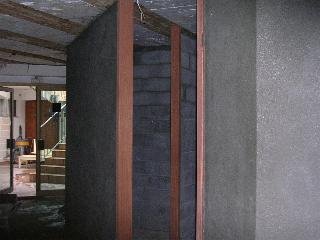

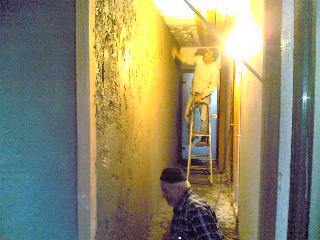

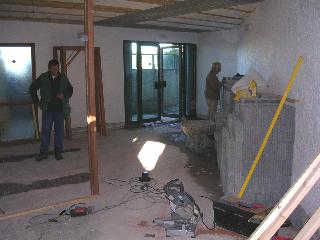

6 novembre montage des murs |
||
![]() |
![]() |
![]() |
Le
9 et 10 novembre crépissage des murs |
||
Le

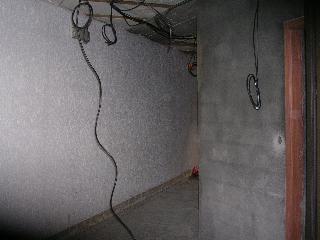

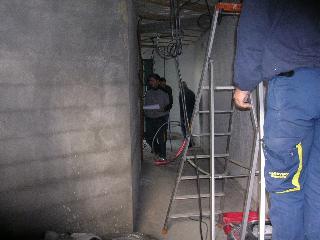

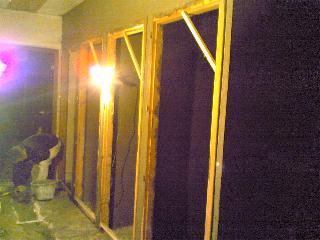

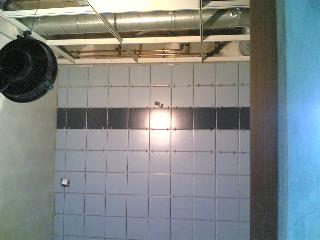

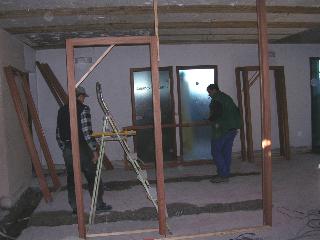

16 Novembre début de la pose du câblage électrique |
||
![]() |
![]() |
![]() |
Le

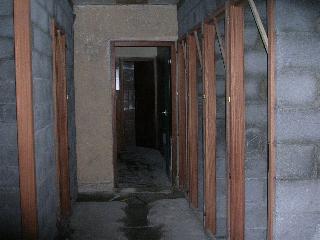

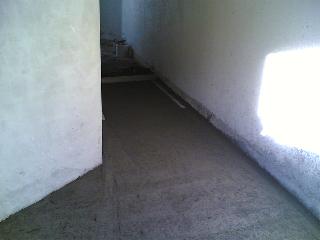

7 Décembre préparation du sol pour la pose du carrelage |
||
Le

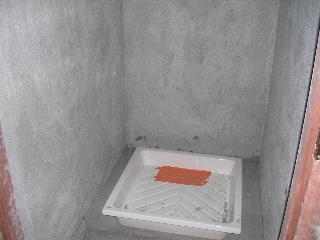

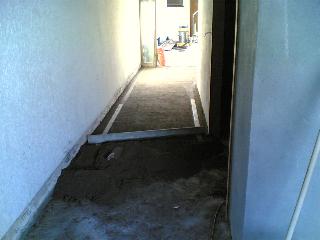

14 décembre Finition du sol pour la pose du carrelage et pose des
bacs à couche |
||
![]() |
![]() |
|
Le

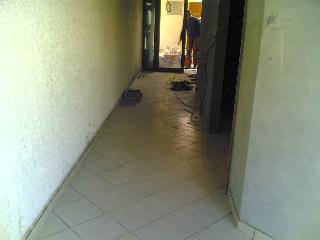

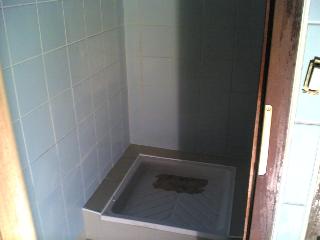

30 janvier 2007 début de la pose du carrelage |
||
![]() |
![]() |
|
Le

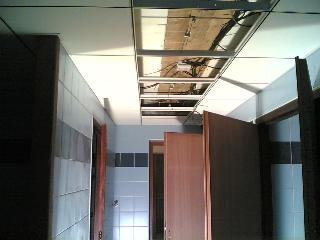

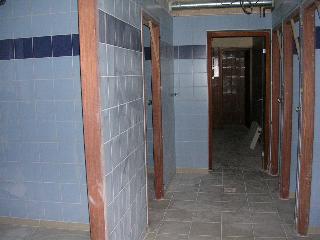

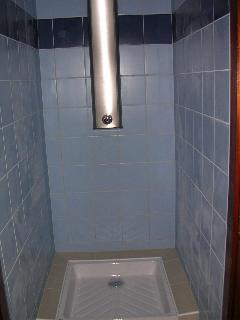

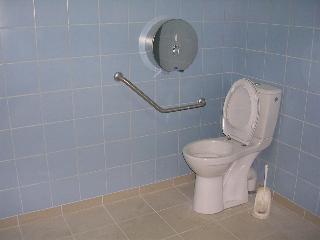

13 février Carrelage des douches cabinet de toilette et WC |
||
Le
3 Mars finition des sanitaires |
